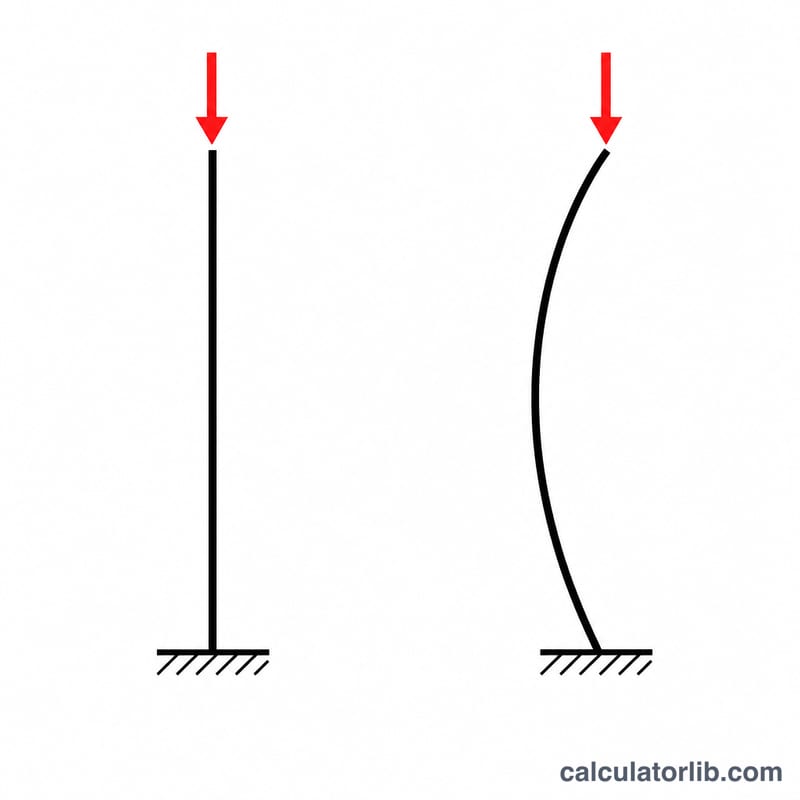

Tải Trọng Mất Ổn Định Euler Là Gì?
Tải trọng mất ổn định Euler, hay còn gọi là tải trọng tới hạn (\(P_{cr}\)), là lực nén dọc trục lớn nhất mà một cột mảnh có thể chịu được trước khi bất ngờ bị uốn cong sang một bên và phá hoại do mất ổn định thay vì bị ép vỡ. Được đặt theo tên nhà toán học Leonhard Euler, đây là một trong những công thức nền tảng của kỹ thuật kết cấu và cơ khí. Công cụ này hoạt động với mọi hệ đơn vị nhất quán; các ví dụ ở đây dùng hệ SI (pascal, mét, newton).
Cách Sử Dụng Công Cụ
Nhập mô đun đàn hồi E của cột (với thép kết cấu ≈ 200 GPa = \(2 \times 10^{11}\) Pa), mô men quán tính I của tiết diện quanh trục yếu, chiều dài tự do L, rồi chọn hệ số liên kết đầu K. Công cụ sẽ trả về tải trọng tới hạn theo cả newton và kilonewton, cùng với chiều dài tính toán KL.
Giải Thích Công Thức
Phương trình cơ bản là $$P_{cr} = \frac{\pi^2 \, \text{E} \, \text{I}}{\left(\text{K} \cdot \text{L}\right)^2}$$ Tích EI thể hiện độ cứng chống uốn của cột — tiết diện càng cứng hoặc càng dày thì khả năng chống mất ổn định càng tốt. Mẫu số \((KL)^2\) cho thấy tải trọng tới hạn giảm rất nhanh khi chiều dài tăng: chiều dài tăng gấp đôi thì khả năng chịu lực chỉ còn một phần tư. Hệ số K phản ánh cách liên kết hai đầu cột: khớp–khớp K=1,0; ngàm–ngàm K=0,5; ngàm–khớp K≈0,699; và ngàm–tự do (công xôn) K=2,0.
Ví Dụ Minh Họa
Một cột thép liên kết khớp–khớp có E = 200 GPa, \(I = 1 \times 10^{-7} \text{ m}^4\) và L = 3 m (K=1). Chiều dài tính toán KL = 3 m. $$P_{cr} = \frac{\pi^2 \times 2 \times 10^{11} \times 1 \times 10^{-7}}{3^2} = \frac{9{,}8696 \times 20000}{9} \approx 21{,}932 \text{ N} \approx 21{,}9 \text{ kN}$$
Tham chiếu Hệ số Điều kiện Đầu (K)
Hệ số chiều dài hiệu dụng \(K\) tính đến cách hai đầu của một cột bị hạn chế. Tải trọng tới hạn Euler sử dụng chiều dài hiệu dụng \(KL\). Các giá trị lý thuyết giả định sự hạn chế lý tưởng, trong khi các giá trị thiết kế được đề xuất (theo hướng dẫn AISC) cao hơn để phản ánh rằng các kết nối thực tế không bao giờ được cố định hoàn hảo.
| Điều kiện Đầu | K Lý thuyết | K Thiết kế Được đề xuất | Ghi chú |
|---|---|---|---|
| Chốt–Chốt | 1.0 | 1.0 | Cả hai đầu có thể xoay tự do; trường hợp tham chiếu cơ sở. |
| Cố định–Cố định | 0.5 | 0.65 | Cả hai đầu bị hạn chế về mặt xoay; giá trị thiết kế tăng lên để tính toán tính cố định không hoàn hảo. |
| Cố định–Chốt | 0.7 | 0.8 | Một đầu cố định, một chốt (thường được liệt kê là 0.699). |
| Cố định–Tự do (Công trình phủ nước) | 2.0 | 2.1 | Một đầu được cố định hoàn toàn, đầu kia tự do dịch chuyển và xoay; trường hợp yếu nhất. |
Các giá trị được đề xuất phản ánh tính cố định đầu thực tế được khuyến cáo bởi AISC, vì tính cố định toán học thực sự hoặc các chốt hoàn hảo hiếm khi xảy ra trong thực tế. Sử dụng giá trị cao hơn (bảo thủ) làm tăng chiều dài hiệu dụng \(KL\) và do đó làm giảm tải trọng tới hạn dự đoán.
Mô-đun Đàn hồi Điển hình (E) theo Vật liệu
Mô-đun đàn hồi (mô-đun Young) mô tả độ cứng đàn hồi của vật liệu. Cao hơn \(E\) trực tiếp làm tăng tải trọng uốn cong Euler. Các giá trị dưới đây là điển hình; các giá trị thực tế thay đổi tùy theo hợp kim, cấu độ, hàm lượng độ ẩm và thiết kế hỗn hợp.
| Vật liệu | E (GPa) | E (Pa) |
|---|---|---|
| Thép kết cấu | ~200 | 2.0 × 1011 |
| Gang | ~120 | 1.2 × 1011 |
| Titan | ~110 | 1.1 × 1011 |
| Nhôm | ~69 | 6.9 × 1010 |
| Bê tông | ~30 | 3.0 × 1010 |
| Gỗ (gỗ mềm) | ~10–12 | 1.0–1.2 × 1010 |
Để có kết quả SI nhất quán, nhập \(E\) tính bằng pascal (Pa) và \(I\) tính bằng m4 để tải trọng tới hạn xuất hiện tính bằng newton (N).
Diễn giải Tải trọng Tới hạn của Bạn
Tải trọng tới hạn Euler \(P_{cr}\) là lực trục lý thuyết tại đó một cột hoàn toàn thẳng, đàn hồi, tải trọng đồng tâm trở nên không ổn định và uốn cong bên. Nó đánh dấu sự khởi đầu của uốn cong đàn hồi — không phải là tải trọng công việc an toàn.
- Áp dụng hệ số an toàn. Các cột thực tế có độ cong ban đầu, độ lệch tâm tải trọng và ứng suất dư. Tải trọng thiết kế cho phép là \(P_{cr}\) chia cho hệ số an toàn (thường là 1.5–3 tùy theo mã và ứng dụng), vì vậy không bao giờ tải một cột đến \(P_{cr}\) được tính toán của nó.
- Kiểm tra tỷ lệ độ mảnh. Công thức Euler chỉ có hiệu lực đối với các cột mảnh — những cột có tỷ lệ độ mảnh \(KL/r\) vượt quá giá trị tới hạn nơi ứng suất uốn cong ở dưới giới hạn tỷ lệ thuận. Dưới đó, uốn cong không co dãn (parabol Johnson) chi phối và Euler đánh giá quá cao năng lực.
- Hãy cẩn thận với độ bền chảy trong các cột chắc chắn. Đối với các cột ngắn, dày (độ mảnh thấp), vật liệu đạt ứng suất độ bền chảy của nó trong nén trước khi xảy ra uốn cong. Trong chế độ đó, ứng suất/độ bền chảy chi phối, và tải trọng nghiền \(P = \sigma_y A\) là giá trị giới hạn thay vì \(P_{cr}\).
Tóm lại: tính \(P_{cr}\), xác nhận rằng cột đủ mảnh để Euler áp dụng, sau đó chia cho hệ số an toàn thích hợp để có được tải trọng cho phép. Đây là thông tin kỹ thuật chung, không phải là thay thế cho thiết kế tuân thủ mã bởi một kỹ sư có trình độ.
Câu Hỏi Thường Gặp
Hệ số K thể hiện điều gì? K là hệ số chiều dài tính toán phản ánh điều kiện liên kết ở hai đầu cột; nó quy đổi chiều dài thực tế thành chiều dài của một cột khớp–khớp tương đương.
Công thức Euler có luôn áp dụng được không? Không. Công thức giả định cột dài, mảnh, đàn hồi và thẳng. Cột ngắn hoặc mập sẽ bị phá hoại do chảy dẻo trước, vì vậy cần kiểm tra độ mảnh và ứng suất chảy của vật liệu.
Nên dùng mô men quán tính nào? Hãy dùng giá trị I nhỏ nhất (quanh trục yếu), vì cột sẽ mất ổn định quanh trục có độ cứng chống uốn nhỏ nhất.
